观债 6月银行发债2479亿 二级资本债占超一半「民泰银行二级资本债」 财务费用包括哪些东西「财务部门的费用计入哪里」 美联储不加息对贵金属走势影响「美联储利率上调对黄金影响」 同业存单发行利率上升「同业存单属于同业负债吗」 深交所大宗交易规则「大宗交易买入卖出新规」 我国绿色债券发行规模「债券发行规模和发行量」 2017年国债逆回购最高的一「国债逆回购有哪些产品」 开通科创板必须去营业厅吗「开通科创板要去营业部吗」 穆迪债券评级「当代置业海外债」 收到债劵利息会计分录怎么写的「取得债券利息收入分录」 板块轮动意味着什么「股市的板块逻辑」 英格兰银行加息「央行宣布降准0.5%」 方正证券2020年净利润「透视方正证券2021年成绩单 实现净利18亿元 同比增长66 」 企业购买股票赚取收益后的会计处理分录「股票收益会计分录」 买基金的技巧与方法「基金怎么买最划算」 基金学霸与学渣 收益能差出多少倍呢「学霸与学渣」 到泰国买房子合法吗「泰国的法律」 基金理财种类「基金和理财有什么区别」 从这款热卖产品 看资产配置的思路「最优资产配置」 分红之后基金为什么会减少「债券型基金分红为什么本金减少」 投资低估值周期股板块的基金「低估值顺周期板块有哪些」 地方债发行高峰 央行怎么对冲基金「降准对债基收益有影响吗」 洽洽食品股价一路暴涨的原因「2019年三季报业绩暴增的」 缩债加息对黄金影响「美债收益率上涨利好黄金」 基金管理费多少算高「基金管理费40%」 债基持续下跌「债基的收益和什么相关」 英镑危机「美国经济危机1979」 抗疫情国债利率「抗疫特别国债上架 可在二级市场交易 国家跟你借钱 最高利率2 8 」 专题绿色金融债券「十二月月报」 英国投资移民项目介绍「英国投资移民流程」 公司上市和不上市有什么不同「上市与不上市的区别」 前海开源鼎安债券a「前海开源债券基金」 连续5年高分红股票「近十年分红最多的股票」 三个未来大有作为的板块 极具长期投资价值「2021最具投资潜力的板块」 今年分红最多的基金「基金分红排名前十位」 建设银行债券基金「建信纯债」 打新债上市当天什么时候卖「新债上市第一天什么时候应该卖掉」 国企债务违约暴雷「公司债务违约后果」 门面转让协议书 怎么写「门面转让协议书范本」 要继续实施( )和稳健的货币政策,保持对经济恢复的必「随着宏观经济调控政策的逐步落实」 脸书Libra「中国当年为什么禁脸书」 关于财务成本管理的110个公式为「财务成本管理必背公式」 年单利 年复利「单利复利概念」 新加坡新规「2020年1月重磅鞋款」 新加坡人怎么养老「新加坡退休能领多少养老金」 债券市场法制「国债巡查」 今年下半年买什么基金好「2021年最值得投资的10只债券基金」 借方为库存现金贷方为银行存款「交易性金融资产什么时候用银行存款」 可转债打新盈利「赚钱简单」 贴现债券是指什么 和零息债券的区别 「贴现债券的定义」
您的位置:首页 >财经 >

如何备战一建考试「21一建押题百度云」

2023-01-18 13:59:49来源:山东优路教育

法规考点

考点1:【建设工程工期】

1.开工日期及开工通知

开工日期:包括计划开工日期和实际开工日期。

监理人应在计划开工日期7天前向承包人发出开工通知,工期自开工通知中载明的开工日期起算。

2.有争议的:

( 1 ) 开工日期为发包人或者监理人发出的开工通知载明的开工日期;

开工通知发出后,尚不具备开工条件的,以开工条件具备的时间为开工日期;

因承包人原因导致开工时间推迟的,以开工通知载明的时间为开工日期。

( 2 ) 承包人经发包人同意已经实际进场施工的,以实际进场施工时间为开工日期。

( 3 ) 发包人或者监理人未发出开工通知,亦无相关证据证明实际开工日期的,应当综合考虑开工报告、合同、施工许可证、竣工验收报告或者竣工验收备案表等载明的时间,并结合是否具备开工条件的事实,认定开工日期。

考点2:【竣工日期的争议处理】

( 1 )经竣工验收合格的,以竣工验收合格之日为竣工日期;

( 2 )承包人已经提交竣工验收报告,发包人拖延验收的,以承包人提交验收报告之日为竣工日期;

( 3 )未经竣工验收,发包人擅自使用的,以转移占有建设工程之日为竣工日期。

以上有时间发生早者为准。

考点3:【劳动合同的解除和终止】

考点4:【买卖合同交付方式】

①现实交付:标的物由出卖人直接交付给买受人。

②简易交付:标的物在订立合同之前已为买受人占有,合同生效即视为完成交付。

③占有改定:买卖双方特别约定,合同生效后标的物仍然由出卖人继续占有,但其所有权已完成法律上的转移。

④指示交付:合同成立时,标的物为第三人合法占有,买受人取得了返还标的物请求权。

⑤拟制交付:出卖人将标的物的权利凭证(如仓单、提单)交给买受人,以代替标的物的现实交付。

考点5:【按日连续处罚的法律规定】

违法排放污染物,受到罚款处罚,被责令改正,拒不改正的,依法作出处罚决定的行政机关可以自责令改正之日的次日起,按照原处罚数额按日连续处罚。

罚款:按照防治污染设施的运行成本、直接损失或者违法所得等因素确定。

经济考点

考点1:利润的计算

1.营业利润

营业利润=营业收入-营业成本(或营业费用)-税金及附加-销售费用-管理费用-财务费用-资产减值损失 公允价值变动收益(损失为负) 投资收益(损失为负)

营业收入包括主营业务收入、其他业务收入。

2.利润总额

利润总额=营业利润 营业外收入-营业外支出

营业外收入:固定资产盘盈、处置固定资产净收益、处置无形资产净收益、罚款净收入。

营业外支出:固定资产盘亏、处置固定资产净损失、处置无形资产净损失、债务重组损失、罚款支出、捐赠支出、非常损失等。

3.净利润

净利润=利润总额-所得税

考点2:现金等价物

现金等价物,是指企业持有的期限短(三个月内)、流动性强、易于转换为已知金额的现金、价值变动风险小的交易性金融资产。

从购买日起三个月到期或清偿的国库券、货币市场基金、可转换定期存单、银行本票及银行承兑汇票等都可列为现金等价物。

企业短期购入的可流通的股票不属于现金等价物。

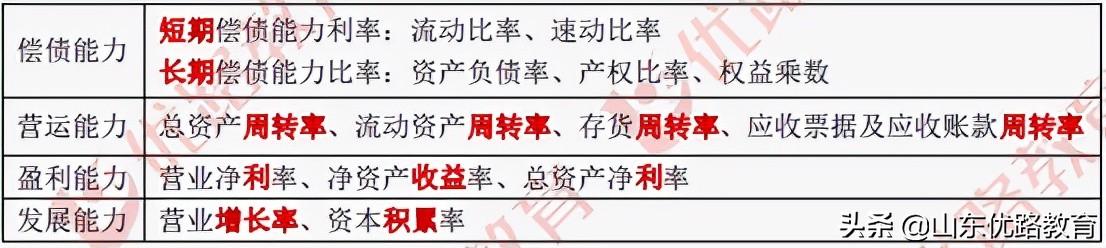

考点3:基本财务比率

考点4:资金成本

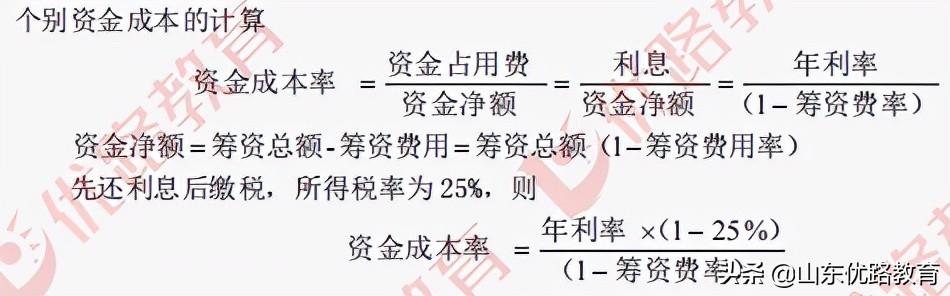

资金成本是指企业为筹措和使用资本而付出的代价,是资金使用者向资金所有者和中介机构支付的占用费和筹集费用。

①资金占用费:企业占用资金支付的费用,如银行借款利息和债券利息等。

②筹资费用:在资金筹集过程中支付的各项费用,如银行的发行债券支付的印刷费、代理发行费、律师费、公证费、广告费等。

考点5:最佳现金持有量的分析

常用的确定现金持有量的方法有成本分析模式、存货模式和随机模式三种。

成本分析模式:

机会成本:和现金持有量之间正比例关系;

管理成本:是一种固定成本,和现金持有量间无比例关系;

短缺成本:和现金持有量反比例关系。

上述三种成本之和最小的现金持有量,就是最佳现金持有量。

管理考点

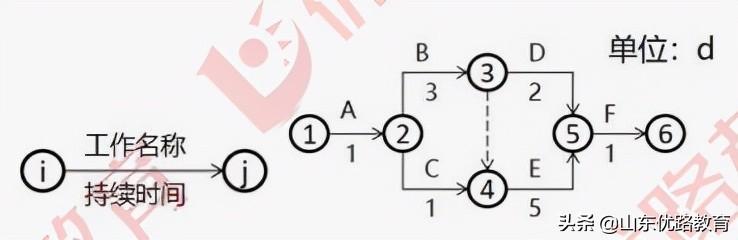

考点1:双代号网络计划基础知识--箭线

1.每一条箭线表示一项工作。

2.紧前工作、紧后工作、平行工作。

3.箭线可以为直线、折线、或斜线,但其行进方向必须从左向右。

4.实箭线:实工作。占用时间、多数消耗资源。

虚箭线:虚工作。不占用时间、不消耗资源。起着联系、区分和断路的作用。

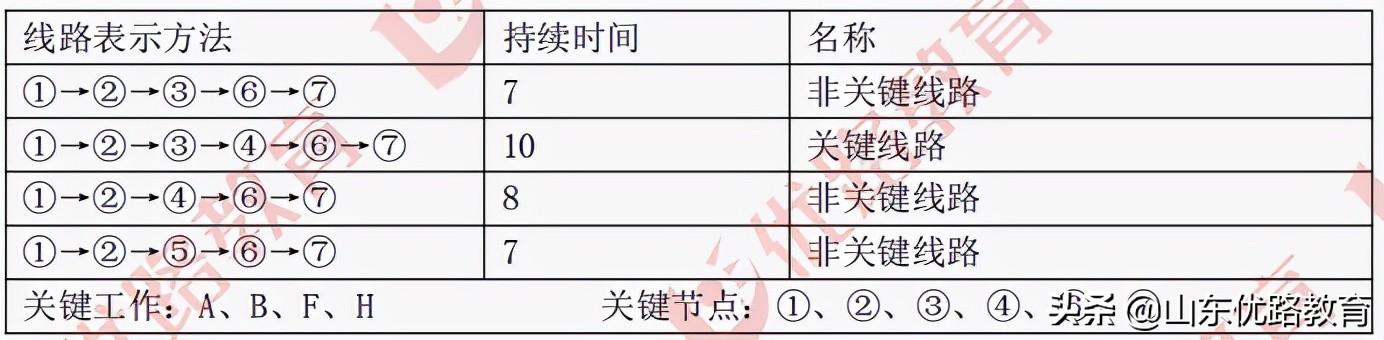

考点2:双代号网络计划基础知识--线路

1.在各条线路中,有一条或几条线路的总持续时间最长,称为关键线路,一般用双线或粗线标注。其他线路长度均小于关键线路,称为非关键线路。

2.关键线路上的工作为关键工作,关键线路上的结点为关键节点。

考点3:双代号网络计划绘图规则

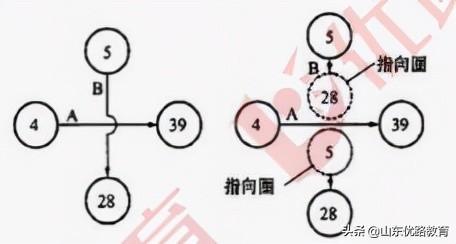

1.节点:只有一个起点节点和一个终点节点,节点编号小指向大,节点编号可以间断,不能重复。

2.箭线:不能出现带双向箭头或无箭头的连线,不能出现没有箭头节点或没有箭尾节点的箭线。箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法。

3.线路:不能有循环回路。

考点4:时间参数的计算--最早时间

1.最早开始时间:在各紧前工作全部完成后,工作有可能开始的最早时刻。

2.最早完成时间:在各紧前工作全部完成后,工作有可能完成的最早时刻。

考点5:时间参数的计算--最迟时间

1.最迟完成时间:不影响整个任务按期完成的前提下,工作必须完成的最迟时刻。

2.最迟开始时间:不影响整个任务按期完成的前提下,工作必须开始的最迟时刻。

建筑考点

考点1:环境保护技术要点

( 1 )在城市市区范围内从事建筑工程施工,项目必须在工程开工15d以前向工程所在地县级以上地方人民政府环境保护管理部门申报登记。

( 2 )施工期间应遵照《建筑施工场界环境噪声排放标准》GB 12523—2011制定降噪措施。确需夜间施工的,应办理夜间施工许可证明,并公告附近社区居民。

( 3 )尽量避免或减少施工过程中的光污染。夜间室外照明灯应加设灯罩,透光方向集中在施工范围。电焊作业采取遮挡措施,避免电焊弧光外泄。

( 4 )施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议,申领《临时排水许可证》。雨水排入市政雨水管网,污水经沉淀处理后二次使用或排入市政污水管网。施工现场泥浆、污水未经处理不得直接排入城市排水设施和河流、湖泊、池塘。

( 5 )施工现场存放化学品等有毒材料、油料,必须对库房进行防渗漏处理,储存和使用都要采取措施,防止渗漏污染土壤水体。施工现场设置的食堂,用餐人数在100人以上的,应设置简易有效的隔油池,加强管理,专人负责定期掏油。

( 6 )施工现场产生的固体废弃物应在所在地县级以上地方人民政府环卫部门申报登记,分类存放。建筑垃圾和生活垃圾应与所在地垃圾消纳中心签署环保协议,及时清运处置。有毒有害废弃物应运送到专门的有毒有害废弃物中心消纳。

( 7 )施工现场的主要道路必须进行硬化处理,土方应集中堆放。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。

( 8 )施工现场使用的水泥和其他易飞扬的细颗粒建筑材料应密闭存放或采取覆盖等措施。混凝土搅拌场所应采取封闭、降尘措施。

( 9 )除有符合规定的装置外,施工现场内严禁焚烧各类废弃物,禁止将有毒有害废弃物作土方回填。

( 10 )在居民和单位密集区域进行爆破、打桩等施工作业前,项目经理部除按规定报告申请批准外,还应将作业计划、影响范围、程度及有关措施等情况,向有关的居民和单位通报说明,取得协作和配合;对施工机械的噪声与振动扰民,应有相应的措施予以控制。

( 11 )经过施工现场的地下管线,应由发包人在施工前通知承包人,标出位置,加以保护。

( 12 )施工时发现文物、古迹、爆炸物、电缆等,应当停止施工,保护好现场,及时向有关部门报告,按照有关规定处理后方可继续施工。

( 13 )施工中需要停水、停电、封路而影响环境时,必须经有关部门批准,事先告示,并设有标志。

考点2:现场食堂管理

( 1 )现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于0.2m的防鼠挡板,配备必要的排风设施和冷藏设施,燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品。

( 2 )现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于1.5m,地面应作硬化和防滑处理,炊具宜存放在封闭的橱柜内,刀、盆、案板等炊具应生熟分开,炊具、餐具和公用饮水器具必须清洗消毒。

( 3 )现场食堂储藏室的粮食存放台距墙和地面应大于0.2m,食品应有遮盖,遮盖物品应有正反面标识,各种作料和副食应存放在密闭器皿内,并应有标识。

( 4 )现场食堂必须办理卫生许可证,炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生,不得穿工作服出食堂,非炊事人员不得随意进入制作间。

( 5 )施工作业人员如发生法定传染病、食物中毒或急性职业中毒时,必须要在2h内向施工现场所在地建设行政主管部门和卫生防疫等部门进行报告,并应积极配合调查处理。

考点3:现场动火等级的划分

( 1 )凡属下列情况之一的动火,均为一级动火:

1)禁火区域内。

2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。

3)各种受压设备。

4)危险性较大的登高焊、割作业。

5)比较密封的室内、容器内、地下室等场所。

6)现场堆有大量可燃和易燃物质的场所。

( 2 )凡属下列情况之一的动火,均为二级动火:

1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业。

2)小型油箱等容器。

3)登高焊、割等用火作业。

( 3 )在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。

考点4:施工现场动火审批程序

( 1 )一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火,如钢结构的安装焊接。

( 2 )二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。

( 3 )三级动火作业由所在班组填写动火申请表,经项目责任工程师和项目安全管理部门审查批准后,方可动火。

( 4 )动火证当日有效,如动火地点发生变化,则需重新办理动火审批手续。

考点5:消防器材配备

( 1 )临时搭设的建筑物区域内每100㎡配备2只10L灭火器。

( 2 )大型临时设施总面积超过1200㎡时,应配有专供消防用的太平桶、积水桶(池)、黄砂池,且周围不得堆放易燃物品。

( 3 )临时木料间、油漆间、木工机具间等,每25㎡配备一只灭火器。油库、危险品库应配备数量与种类匹配的灭火器、高压水泵。

( 4 )应有足够的消防水源,其进水口一般不应少于两处。

( 5 )室外消火栓应沿消防车道或堆料场内交通道路的边缘设置,消火栓之间的距离不应大于120m;消防箱内消防水管长度不小于25m。

机电考点

考点1:

轴系中心找正要进行多次,即:轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;轴系联结时的复找。除第一次初找外,所有轴系中心找正工作都是在凝汽器灌水至运行重量的状态下进行的。

考点2:取源部件安装的一般规定

( 1 )取源部件的结构尺寸、材质和安装位置应符合设计文件的规定。

( 2 )设备上的取源部件应在设备制造时同时安装。管道上的取源部件应在管道预制、安装时同时安装。

( 3 )在设备或管道上进行取源部件的开孔和焊接,必须在设备或管道的防腐、衬里和压力试验前进行。在高压、合金钢、有色金属设备和管道上开孔时,应采用机械加工的方法。

( 4 )在砌体和混凝土浇筑体上安装的取源部件,应在砌筑或浇筑的同时埋入,埋设深度、露出长度应符合设计和工艺要求,当无法同时安装时,应预留安装孔。安装孔周围应按设计文件规定的材料填充密实,封堵严密。

( 5 )安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。取源阀门与设备或管道的连接不宜采用卡套式接头。当设备及管道有绝热层时,安装的取源部件应露出绝热层外。

( 6 )取源部件安装完毕后,应与设备和管道同时进行压力试验。

考点3:温度取源部件安装

( 1 )与管道垂直安装时,取源部件轴线与管道轴线垂直;

( 2 )与管道呈倾斜角度安装时,逆着物料流向,取源部件轴线与管道轴线相交;

( 3 )在管道拐弯处安装时,逆着物料流向,取源部件轴线与管道轴线重合。

考点4:压力取源部件安装要求

( 1 )压力取源部件的安装位置应选在被测物料流束稳定的位置,其端部不应超出设备或管道的内壁。

( 2 )压力取源部件与温度取源部件在同一管段上时,应安装在温度取源部件的上游侧。

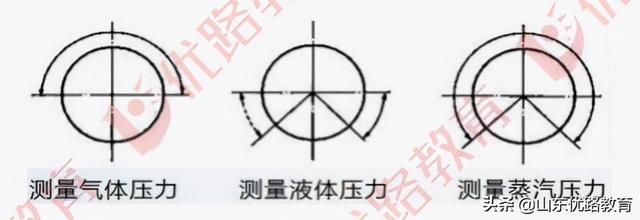

( 3 )在水平和倾斜的管道上安装压力取源部件时,取压点的方位应符合下列要求:

1)测量气体压力时,在管道上半部;

2)测量液体压力时,在管道下半部与管道水平中心线成0°~45°夹角范围内;

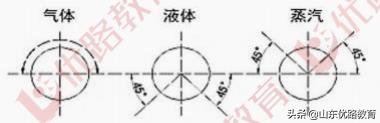

3)测量蒸汽压力时,在管道上半部,下半部与管道水平中心线成0°~45°夹角范围内。

考点5:流量取源部件安装要求

在水平和倾斜的管道上安装节流装置时,取压口的方位应符合下列要求:

1)测量气体流量时,应在管道的上半部;

2)测量液体流量时,应在管道的下半部与管道水平中心线成0°〜45°夹角范围内;

3)测量蒸汽流量时,应在管道的上半部与管道水平中心线成0°〜45°夹角范围内。

公路考点

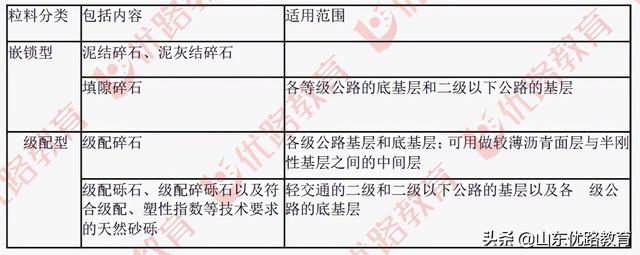

考点1:粒料分类及适用范围

考点2:混合料的组成设计

无机结合料稳定材料组成设计应包括原材料检验、混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定四部分。

确定无机结合料稳定材料最大干密度指标时宜采用重型击实方法,也可采用振动压实方法。

考点3:填隙碎石施工

( 1 )填隙料应干燥。

( 2 )宜采用振动压路机碾压,碾压后,表面集料间的空隙应填满,但表面应看得见集料。填隙碎石层上为薄沥青面层时,宜使集料的棱角外露3~5mm。

( 3 )填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通。

考点4:无机结合料稳定基层适用范围

考点5:安全质量事故等级划分

(1)特别重大事故,是指造成30人以上死亡,或者10人以上重伤,或者1亿元以上直接经济损失的事故。
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故。
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故。

市政考点

考点1:混凝土施工

1.标准试块:混凝土的抗压强度应以边长为150mm的立方体标准试件测定。

2.混凝土施工【案例考点】

( 1 )运输

混凝土拌合物在运输过程中,应保持均匀性,不产生分层、离析等现象,如出现分层、离析现象,则应对混凝土拌合物进行二次快速搅拌。在浇筑地点检测其坍落度。严禁在运输过程中向混凝土拌合物中加水。采用泵送混凝土时,应保证混凝土泵连续工作,受料斗应有足够的混凝土。泵送间歇时间不宜超过15min。

( 2 )混凝土浇筑(重点)

①浇筑混凝土前,应检查模板、支架的承载力、刚度、稳定性,检查钢筋及预埋件的位置、规格,并做好记录,符合 设计要求后方可浇筑。在原混凝土面上浇筑新混凝土时,相接面凿毛清净,表面湿润但不积水。

②底层混凝土初凝前将上一层混凝土浇筑完毕。

③振捣器振捣合格标准:浮浆、不出现气泡、不再沉落(既不过振也不漏振)

( 3 )养护(通用混凝土养护)

①覆盖和洒水,保湿养护。

②洒水养护的时间,采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥的混凝土,不得少于7d。掺用缓凝型外加剂 或有抗渗等要求以及高强度混凝土,不少于 14d。

③当气温低于5℃时,采取保温措施,不得洒水养护。

考点2:围岩施工一般规定及适用范围

1.围堰施工的一般规定

( 1 )围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5-0.7m。

2.各类围堰适用范围

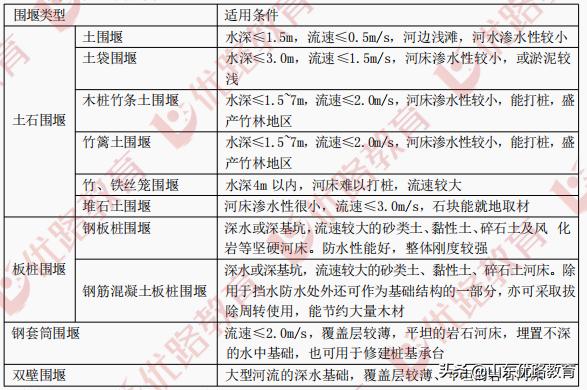

考点3:钢板桩围堰施工要求

1.有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。

2.施打时,必须备有导向设备,以保证钢板桩的正确位置。

3.施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。

4.施打顺序一般从上游向下游合龙。

5.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

6.接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。

7.打桩过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。

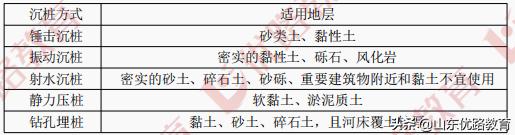

考点4:沉桩方式及设备选择

考点5:沉桩施工技术要点

1.预制桩的接桩可采用焊接、法兰连接或机械连接。

2.沉桩时,桩帽或送桩帽与桩周围间隙应为5~10mm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。

3.沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计高程,宜先深后浅;根据桩的规格,宜先大后小,先长后短。

4.桩终止锤击的控制应视桩端土质而定,一般情况下以以控制桩端设计高程为主,贯入度为辅。

水利考点

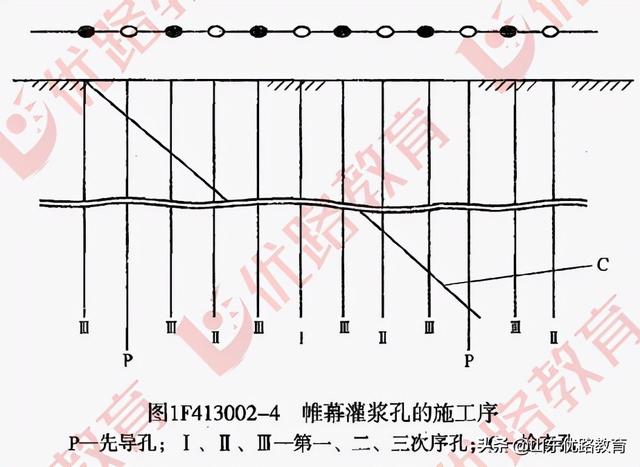

考点1:帷幕灌浆

1.施工工艺:钻孔、裂隙冲洗、压水试验、灌浆、质量检查。

冲洗压力可为灌浆压力的80%,并不大于1MPa。冲洗时间至回水澄清时止,并不大于20min。

2.原则:分序加密,由稀到浓逐级变换。

3.顺序:三排孔帷幕,先下游排孔,再上游排孔,后中间排孔,每排孔可分为二序;

两排孔帷幕,先下、后上游排孔,每排孔可分为二序或三序。

4.灌浆结束标准:最大设计压力下,注入率不大于1L/min后,继续灌注30min,可结束灌浆。

5.特殊情况处理

(1)冒浆漏浆:嵌缝、表面封堵、低压、浓浆、限流、限量、间歇、待凝、复灌等方法处理。

(2)串浆:阻塞灌浆孔,待灌浆结束后,再对串浆孔并行扫孔、冲洗、灌浆。如注入率不大,且具备灌浆条件,也可一泵一孔同时灌浆。

(3)因故中断:应尽快恢复;恢复灌浆时,应使用开灌比级的水泥浆进行灌注。

(4)灌浆段注入量大而难以结束:①低压,限流;限量,间歇灌浆。②灌注速凝浆液。③灌注混合浆液或膏状浆液。

6.质量检查

检查孔数量:单排孔时,检查孔数量可为灌浆孔总数的10%左右,多排孔时,按主排孔数10%。

检查孔压水试验:灌浆结束14d后进行。

质量的合格标准:坝体混凝土与基岩接触段的透水率的合格率为100%,其余各段的合格率不小于96%,不合格试段的透水率不超过设计规定的150%。

考点2:高压喷射灌浆

1.适用范围

适用于淤泥质土、粉质黏土、粉土、砂土、砾石、卵(碎)石等松散透水地基或填筑体内的防渗工程。

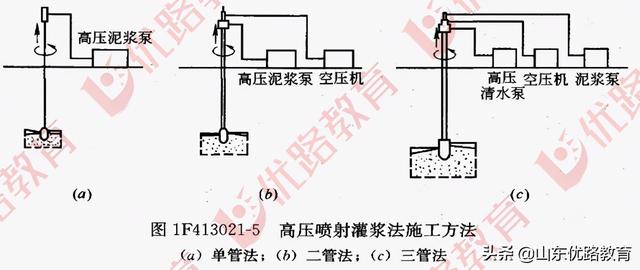

2.基本方法

单管法(浆、径0.5~0.9m)、二管法(气浆、径0.8~1.5m)、三管法(水气浆、径1.0~2.0m)和新三管法(含较多密实性充填物的大粒径地层)。

3.喷射形式

三种形式:旋喷、摆喷、定喷。

4.高喷灌浆应分排分序进行。多排孔,先下游排孔,后上游排孔,最后中间排孔。同一排内,先导孔最先,再Ⅰ序孔,后Ⅱ序孔。

施工程序为钻孔、地面试喷、下喷射管、喷射提升(先进行原位喷射)、成桩成板或成墙等。

5.质量检查

方法:围井、钻孔。

围井检查:适用于所有结构形式的高喷墙。宜在围井的高喷灌浆结束7d后进行,如需开挖或取样,宜在14d后进行。

钻孔检查:适用于厚度较大的和深度较小的高喷墙。宜在该部位高喷灌浆结束28d后进行。

高喷墙质量检查重点部位:地层复杂的部位;漏浆严重的部位;可能存在质量缺陷的部位。

考点3:土石分级

1.水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16级,其中土分4级,岩石分12级。

2.洞室开挖的围岩分类

考点4:土石坝填筑的施工碾压试验

1.土料填筑压实参数:碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率。

2.黏性土料含水量取值:ω1=ωp 2%;ω2=ωp;ω3=ωp-2%。ωp为土料塑限。

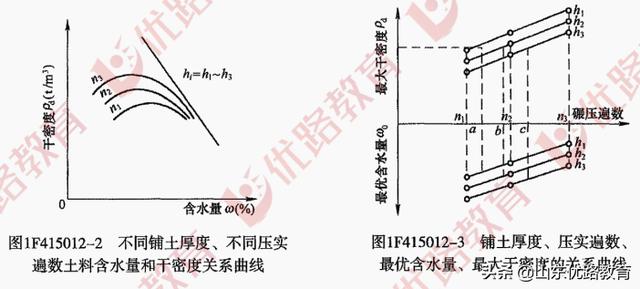

3.按铺土厚度、压实遍数和最优含水量、最大干密度进行整理并绘制相应的曲线。

压实参数确定:根据设计干密度ρp,从曲线上分别查出不同铺土厚度所对应的压实遍数和对应的最优含水量。最后再分别计算单位压实遍数的压实厚度,其中以单位压实遍数的压实厚度最大者为最经济、合理。

4.对非黏性土料的试验,只需作铺土厚度、压实遍数和干密度的关系曲线。据此便可得到与不同铺土厚度对应的压实遍数。最后再分别计算单位压实遍数的 压实厚度,以单位压实遍数的压实厚度最大者为最经济、合理。

考点5:土石坝填筑的施工方法

碾压土石坝的施工作业,包括准备作业、基本作业、辅助作业和附加作业。

1.施工程序

铺料、整平、洒水、压实(对于黏性土料采用平碾,压实后须刨毛)、质检。

铺料与整平平行坝轴线进行。

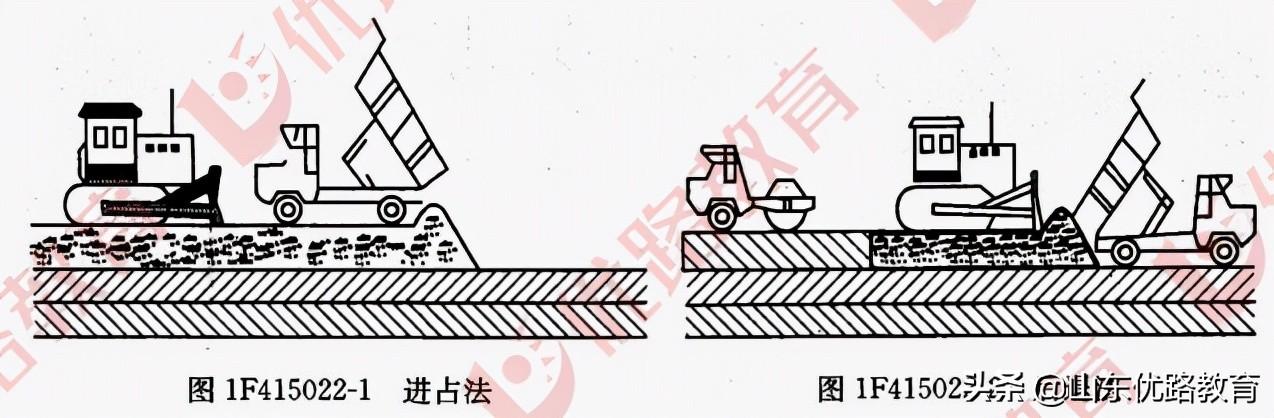

( 1 )防渗体内,卸料宜用进占法倒退铺土,使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。

( 2 )按设计厚度铺料整平是保证压实质量的关键。

( 3 )黏性土料含水量偏低,主要应在料场加水,若需在坝面加水,应力求“少、勤、匀”。

对非黏性土料,为防止运输过程脱水过量,加水工作主要在坝面进行。

石渣料和砂砾料压实前应充分加水,确保压实质量。

( 4 )对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合。通常刨毛深度3~5cm。

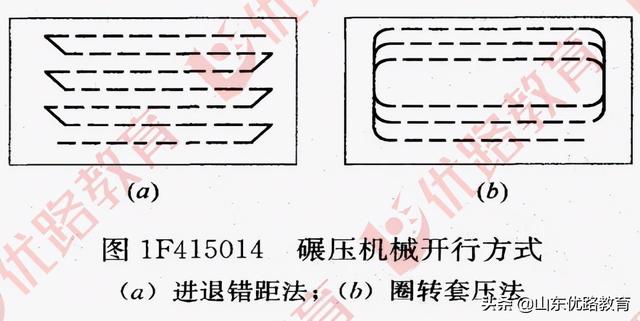

( 5 )碾压开行方式:进退错距法和圈转套压法。

进退错距法错距宽度b(m):b=B/n。

式中,B—碾滚净宽(m),n—设计碾压遍数。

郑重声明:本网站所有信息仅供参考,不做交易和服务的根据,如自行使用本网资料发生偏差,本站概不负责,亦不负任何法律责任。如有侵权行为,请第一时间联系我们修改或删除,多谢。
